Дефектная ведомость — документ, который решает исход спора задолго до того, как спор начнётся. Она фиксирует состояние кровли на конкретную дату: что именно повреждено, где, в каком объёме и чем это подтверждается. Без неё разговор с подрядчиком превращается в обмен мнениями, а суд — в экспертизу за ваш счёт.
Разберём структуру документа, правила описания дефектов, перечень типовых повреждений плоской кровли и пять ошибок, из-за которых ведомость перестаёт работать.
Чем ведомость отличается от сметы и от акта осмотра
Три документа, которые часто путают:
| Документ | Что фиксирует | Кто составляет |
|---|---|---|
| Акт осмотра | факт обследования и общее состояние | комиссия, обычно обе стороны |
| Дефектная ведомость | перечень повреждений с объёмами и привязкой к плану | заказчик или его представитель |
| Смета | стоимость работ по устранению | подрядчик |
Порядок именно такой: сначала фиксируют факты, потом считают деньги. Если смета составлена раньше ведомости, она описывает не кровлю, а представление подрядчика о том, что выгодно сделать.
Кто составляет и почему это задача заказчика
Формально ведомость может составить кто угодно. Практически её должен составлять заказчик или нанятый им специалист, и вот почему.
Подрядчик, который составляет ведомость и потом по ней же работает, находится в конфликте интересов: он одновременно определяет объём работ и получает за него деньги. Типовой результат — либо раздутый объём там, где это выгодно, либо пропущенные дефекты там, где сложно.
Если своего специалиста нет, минимальный рабочий вариант — составить ведомость самостоятельно по структуре ниже, а подрядчика пригласить подписать её как согласованную. Подпись обеих сторон под перечнем дефектов до начала работ снимает половину будущих вопросов.
Структура документа

Обязательные части:
- Шапка — объект, адрес, площадь кровли, тип покрытия, дата обследования, состав комиссии с должностями.
- План кровли с нумерацией зон или участков. Без плана ведомость не работает: «протечка в углу» — это не адрес.
- Таблица дефектов — по строке на дефект.
- Фотоприложение с нумерацией, совпадающей с номерами дефектов.
- Подписи всех участников обследования с расшифровкой и датой.
Таблица дефектов должна содержать:

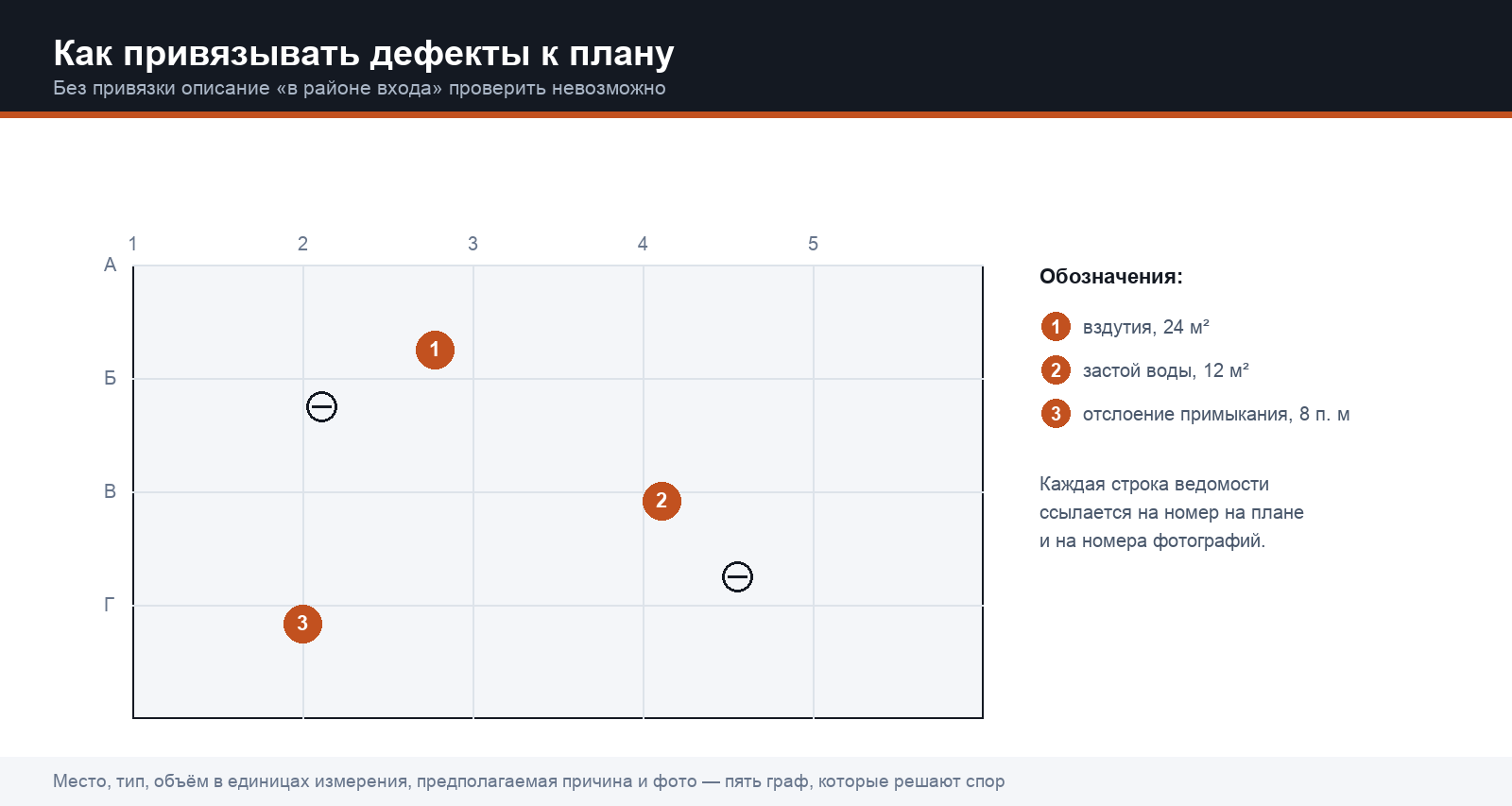

| Колонка | Что в ней | Пример |
|---|---|---|
| № | номер дефекта, он же номер на плане и на фото | 7 |
| Место | зона по плану, привязка к конструкции | зона 3, примыкание к парапету, ось В |
| Дефект | что именно повреждено | отслоение ковра от вертикали |
| Объём | число с единицей измерения | 12 погонных метров |
| Вероятная причина | если установлена | отсутствие переходного бортика |
| Фото | номера кадров | 7.1, 7.2 |
Как описывать дефект
Правило одно: описание должно быть проверяемым другим человеком без вас.
| Плохо | Хорошо |
|---|---|
| «кровля в плохом состоянии» | «вздутия ковра диаметром 200–600 мм, 14 штук, суммарно 4,2 м²» |
| «течёт у трубы» | «зона 2, проходка вентиляции Ø150, разрыв ковра по периметру юбки, 1,8 пог. м» |
| «лужи» | «застойная зона 6 × 4 м, глубина по рейке 2000 мм — 35 мм, зона 5» |
| «плохие швы» | «расслоение сварного шва по длине 9 м, зона 4, шов между полотнами 7 и 8» |
Про застойные зоны стоит сказать отдельно: у них есть формальный метод замера. Пункт 5.9.6 СП 71.13330.2017 требует замерять их рейкой размером не менее 2000 × 20 × 50 мм. То есть «лужа» — это не впечатление, а измеримая величина, и в ведомости она должна быть числом.
Типовые дефекты плоской кровли
Перечень, по которому удобно обходить кровлю, чтобы ничего не пропустить.
Водоизоляционный ковёр:

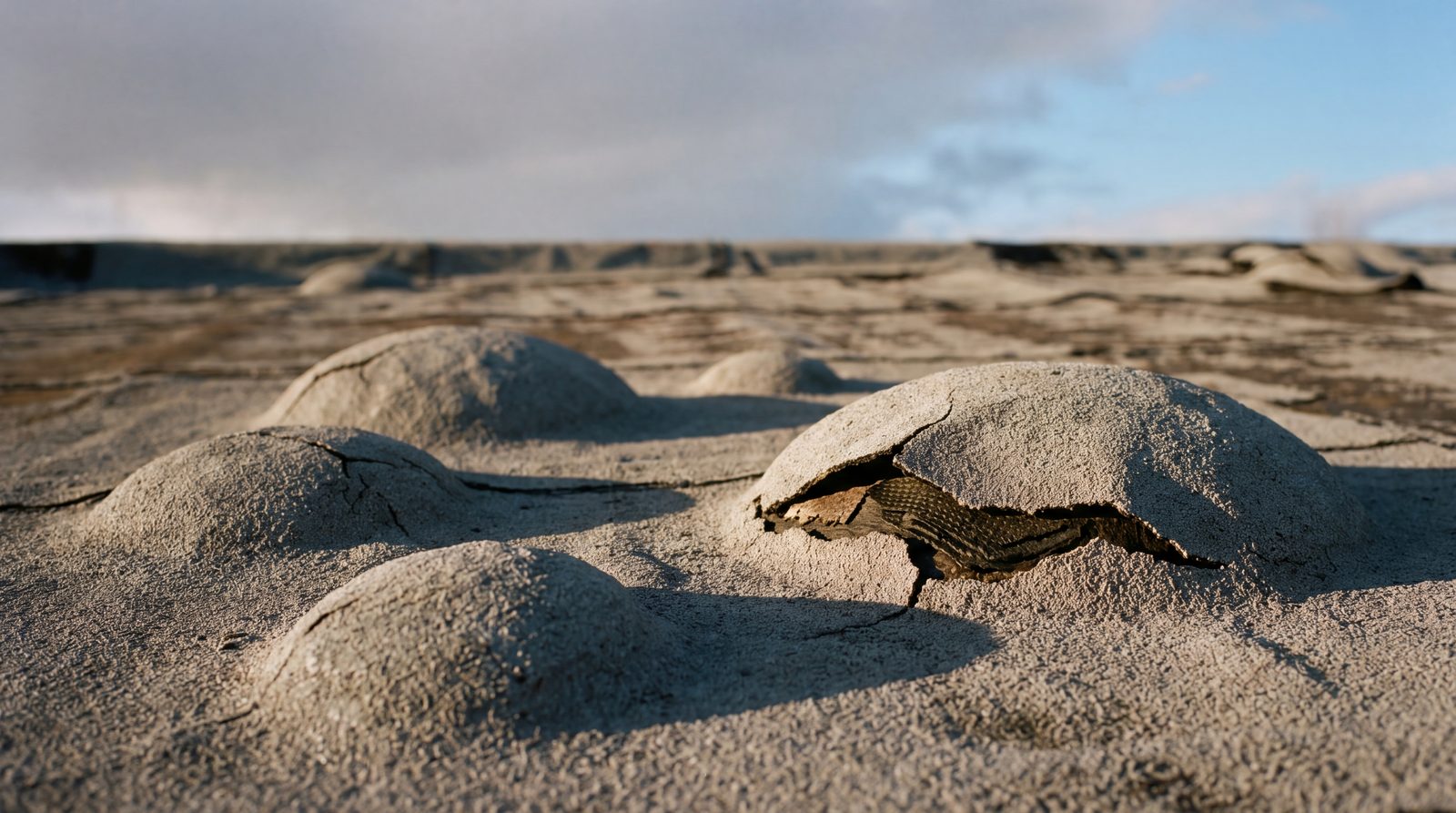

- вздутия — пузыри под ковром от запертой влаги;
- отслоение от основания — проверяется простукиванием;
- разрывы и порезы, в том числе механические от обслуживания оборудования;
- расслоение сварных швов у мембран, непровары;
- трещины по ковру, особенно над деформационными и усадочными швами;
- смещение ковра на вертикали — характерный дефект наплавления на парапет: летом покрытие прогревается до 85 °C, вяжущее размягчается, и ковёр ползёт под собственным весом. Проявляется через два-пять лет после работ.
Узлы:
- отслоение ковра от вертикальных поверхностей;
- отсутствие или разрушение переходного бортика;
- разрушение или отсутствие прижимной рейки и фартука;
- разгерметизация проходок труб и стоек;
- повреждение ковра у воронок, отрыв по периметру.
Водоотвод:
- забитые воронки и водоприёмные решётки — самая частая причина «внезапных» протечек;
- застойные зоны и контруклоны;
- разрушение или отсутствие защитного слоя в ендове.
Пирог и основание:
- намокший утеплитель — определяется вскрытием или тепловизионной съёмкой;
- разрушение стяжки, раковины, отслоения;
- просадки и деформации основания.
Эксплуатационные повреждения:
- следы ремонта чужими материалами, несовместимыми с основным покрытием;
- повреждения от уборки снега металлическим инструментом;
- продавливание покрытия опорами оборудования без распределяющих подкладок;
- новые проходки, сделанные после сдачи и загерметизированные «на герметик».
С 1 декабря 2026 года вводится ГОСТ Р 72646-2026 «Работы кровельные. Эксплуатация и техническое обслуживание крыш с водоизоляционным слоем из рулонных и мастичных материалов» (приказ Росстандарта № 438-ст от 04.05.2026, вводится впервые). В приложении к нему — перечень типовых дефектов по битумным, полимерным, эластомерным и мастичным покрытиям. После введения на него можно будет ссылаться в ведомости прямо, что усилит документ.

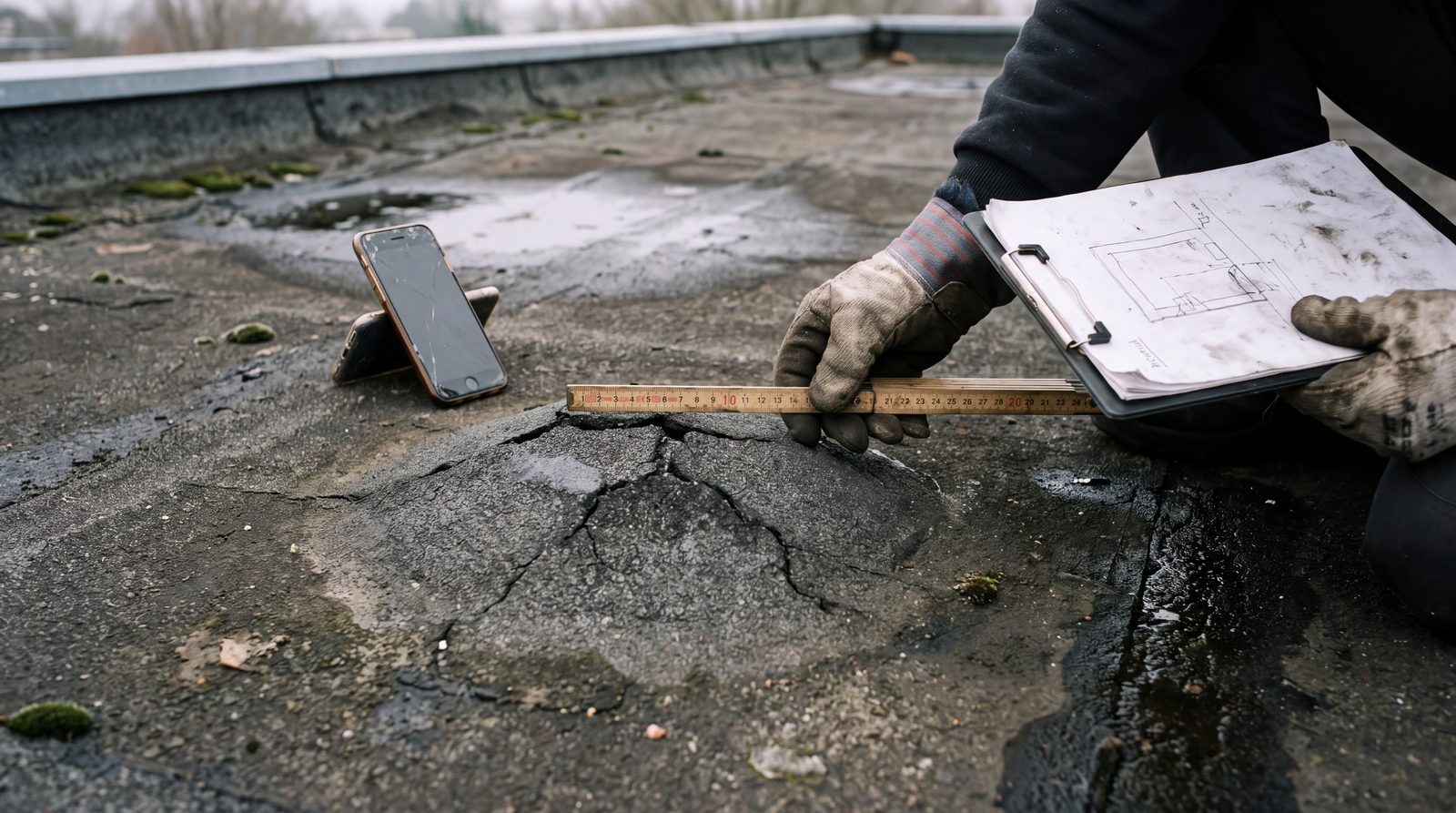

Фотофиксация
Правила, которые превращают фотографии в доказательство:
- дата на снимке — включённый штамп камеры или метаданные файла, которые не редактировались;
- два плана на каждый дефект: общий с привязкой к ориентиру (парапет, вентшахта, воронка) и крупный;
- масштабный предмет на крупном плане обязателен — рулетка, складной метр, монета. Без него по фото нельзя понять размер;
- нумерация файлов совпадает с номерами дефектов в таблице;
- не обрабатывать снимки: любая ретушь обнуляет доказательственную ценность;
- хранить оригиналы с метаданными, а не только вставленные в документ копии.
Инструментальная часть: что можно добавить к визуальному осмотру
Ведомость, подкреплённая замерами, весит в споре намного больше.
Влагомер — определяет влажность основания и косвенно намокание пирога. Приборы от 7 990 ₽, но в спор принимают показания прибора, внесённого в Государственный реестр средств измерений.
Тепловизор — находит намокшие участки утеплителя как тепловые аномалии. Условия съёмки задаёт ГОСТ Р 54852-2011: минимальная матрица 160×120, чувствительность 0,1 °C, перепад температур внутри и снаружи не менее 10–15 °C, отсутствие прямого и отражённого солнца в течение 12 часов до измерений, угол наблюдения не более 60°, без осадков и тумана. Обязателен ещё и комплект: термогигрометр и анемометр.
Вскрытие — единственный способ узнать состояние пирога достоверно. Делается в присутствии обеих сторон, с оформлением акта вскрытия, фотографиями и замерами. Точки выбирают и в поле, и у воронок, и на примыканиях — состояние там разное.
Нивелир или лазерный уровень — для фиксации контруклонов и застойных зон числом.
Пять ошибок, из-за которых ведомость перестаёт работать
- Нет плана кровли с нумерацией. Описание без адреса невозможно проверить.
- Объёмы «на глаз» вместо замеров. «Около двадцати метров» в суде превращается в ноль.
- Фотографии без масштабного предмета и без даты. Снимок трещины без рулетки не говорит ни о чём.
- Составлена подрядчиком, который будет работать. Конфликт интересов виден любому эксперту.
- Нет подписей и даты. Документ без подписей — это черновик.
Шестая, не из списка, но частая: ведомость составлена после начала работ. К этому моменту часть дефектов уже уничтожена в процессе, и зафиксировать исходное состояние нечем.
Ведомость — первый из трёх документов заказчика: по ней пишут техническое задание, а работы принимают по чек-листу. Все три образца лежат вместе в разделе «Документы». Если ремонт делается поверх старого ковра, ведомость особенно важна — почему, разобрано отдельно.
Шаблон: что должно быть в документе
Порядок разделов, по которому можно собрать ведомость самостоятельно:
- Наименование документа, номер, дата.
- Объект: адрес, назначение здания, площадь кровли, тип покрытия, год последнего ремонта.
- Основание для обследования: протечка, плановый осмотр, подготовка к ремонту.
- Состав комиссии: фамилии, должности, организации.
- Условия обследования: погода, температура, что влияло на видимость дефектов.
- План кровли с нумерацией зон.
- Таблица дефектов по форме выше.
- Результаты инструментальных замеров, если проводились.
- Выводы: общая оценка состояния, что требует немедленного устранения.
- Приложения: фотоматериалы с нумерацией, акты вскрытия, протоколы замеров.
- Подписи всех членов комиссии с расшифровкой и датой.
Коротко
- Сначала факты, потом деньги: ведомость составляется до сметы, а не после.
- Составлять её должен заказчик, а не тот, кто будет по ней работать.
- Каждый дефект — номер на плане, объём числом, номер фотографии.
- Застойные зоны замеряют рейкой не менее 2000 × 20 × 50 мм — это требование свода правил.
- На крупном плане обязателен масштабный предмет, на снимке — дата.
- Вскрытие делают в присутствии обеих сторон и оформляют актом.
- С 1 декабря 2026 года появится стандарт с официальным перечнем типовых дефектов.
