Трудозатраты на кровельные работы: сколько человеко-часов закладывают нормативы

Чтение 11 мин

Смета на кровлю начинается не с цены материала, а с человеко-часов. Именно они определяют, сколько бригада реально сделает за смену, сколько дней займёт объект и не развалится ли график от первого дождя. Разберём цифры, которые закладывают государственные сметные нормативы, переведём их в квадратные метры за смену и посчитаем реальный объект целиком.

Откуда берутся нормы

Основной документ — сборник государственных элементных сметных норм ГЭСН 81-02-12 «Кровли» в редакции 2022 года, утверждённый приказом Минстроя. Для каждой работы там указаны затраты труда рабочих в человеко-часах на измеритель: обычно на 100 м² кровли или на 100 погонных метров примыканий.

Норматив накладных расходов по этому сборнику — 109 % от фонда оплаты труда рабочих (110 % для районов с особыми условиями и 114 % для Крайнего Севера). Это тот процент, который в смете идёт поверх зарплаты и который заказчики регулярно пытаются оспорить, не понимая, что он нормативный.

Важно понимать, что именно считает норма. В человеко-часы входят основные операции, перемещение материала в пределах рабочей зоны и подготовительно-заключительное время. В них не входят: подъём материалов на кровлю с земли, устройство и разборка ограждений, вывоз мусора, простои по погоде и межслойные выдержки. Всё это считается отдельно — и именно там обычно прячется разница между сметой и реальностью.

Сколько это в квадратных метрах за смену

Переведём нормы в понятную величину. Смена — восемь часов, значит выработка на одного рабочего равна 800, делённым на норму в человеко-часах на 100 м².

РаботаЧеловеко-часов на 100 м²Выработка на рабочего за смену
Огрунтовка основания с приготовлением состава4,46около 179 м²
Мастичная кровля в один слой вручную2,89около 277 м²
Мастичная кровля в три слоя с двумя слоями стеклосетки, битумная мастика28,8около 28 м²
То же на битумно-резиновой мастике32,9около 24 м²

Обратите внимание на разрыв между второй и третьей строкой. Один слой без армирования идёт в десять раз быстрее, чем полноценный трёхслойный ковёр с сеткой. Это не противоречие в нормативах, а разные работы: в первом случае считается один проход по готовому основанию, во втором — весь цикл с армированием и межслойными выдержками.

На этой разнице строится большинство «дешёвых» предложений. Считают по расценке одного слоя, а продают как устройство кровли. Проверяется за минуту: спросите, сколько слоёв и сколько армирующих прокладок заложено, и сверьте с таблицей Б.3 свода правил — там для мастичного ковра требуется три-четыре слоя с двумя-тремя прокладками.

Звенья на кровле разводят не меньше чем на 10 метров — это требование правил работы на высоте, и оно же ограничивает численность бригады
Звенья на кровле разводят не меньше чем на 10 метров — это требование правил работы на высоте, и оно же ограничивает численность бригады

Примыкания: пятая часть трудозатрат на нулевой площади

Самая недооценённая строка в смете. Примыкания нормируются не в квадратных метрах, а в погонных, и трудозатраты там несопоставимы с полем кровли.

УзелЧеловеко-часов на 100 п. мВыработка за смену
Примыкание высотой до 600 мм без фартуков23,1около 35 п. м
Примыкание выше 600 мм с одним фартуком42,0около 19 п. м
Примыкание выше 600 мм с двумя фартуками55,4около 14 п. м

Плюс материалы: на 100 погонных метров уходит около 0,51 м³ раствора на бортики и от 0,2 до 0,41 тонны оцинкованной стали толщиной 0,5 мм в зависимости от числа фартуков.

Простая арифметика для проверки. Здание 40 × 25 метров: площадь кровли 1000 м², периметр примыканий 130 метров. Поле кровли в три слоя с армированием — около 288 человеко-часов. Примыкания высотой более 600 мм с одним фартуком — ещё 55. То есть примыкания это почти пятая часть трудозатрат при доле в площади, стремящейся к нулю.

Если в смете их нет отдельной строкой, смета неполная — и на объекте это закончится либо доплатой, либо узлами, сделанными «как получится».

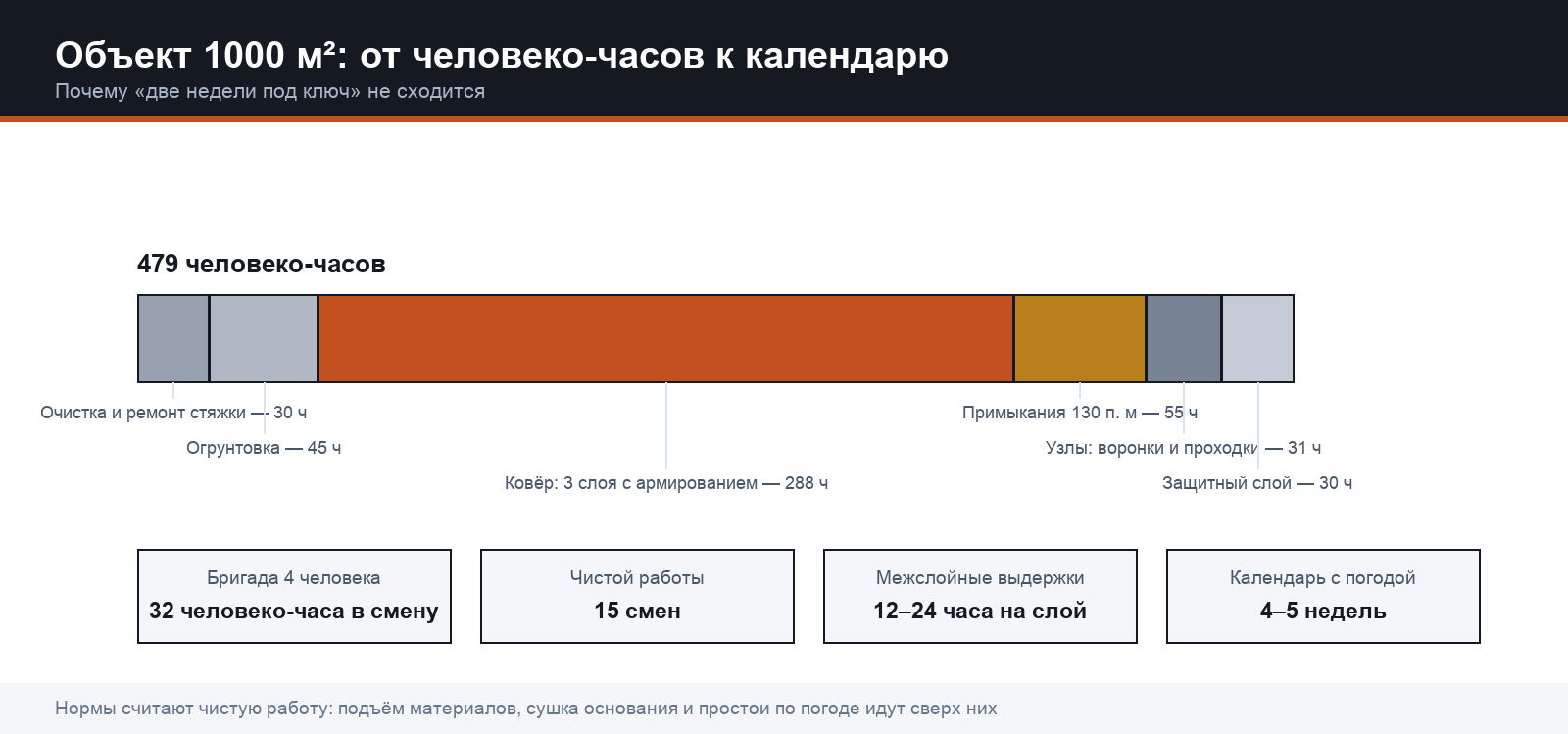

Объект в тысячу квадратов: 479 человеко-часов превращаются в пятнадцать смен и четыре-пять недель календаря
Объект в тысячу квадратов: 479 человеко-часов превращаются в пятнадцать смен и четыре-пять недель календаря

Полный расчёт объекта: считаем вместе

Возьмём тот же объект: плоская кровля 1000 м², периметр 130 м, парапеты высотой около 700 мм, шесть воронок, четыре вентиляционные проходки. Ремонт мастичный, три слоя с двумя армирующими прокладками, по существующему основанию с локальным ремонтом стяжки.

РаботаОбъёмНормаЧеловеко-часов
Очистка и обеспыливание основания1000 м²≈2,0 на 100 м²20
Локальный ремонт стяжки80 м²≈12 на 100 м²10
Огрунтовка1000 м²4,46 на 100 м²45
Мастичный ковёр, 3 слоя с армированием1000 м²28,8 на 100 м²288
Примыкания выше 600 мм с фартуком130 п. м42,0 на 100 п. м55
Узлы воронок6 шт≈3,5 на узел21
Проходки4 шт≈2,5 на узел10
Защитный окрасочный слой1000 м²≈3,0 на 100 м²30
Итого≈479 человеко-часов

Что это значит в днях. Бригада из четырёх человек даёт 32 человеко-часа в смену, то есть чистой работы — пятнадцать смен. Но календарный срок больше: три слоя требуют межслойной выдержки, у битумно-полимерных мастик это от 12 до 24 часов на слой, а полный набор свойств — до семи суток. Прибавьте один-два дня на подъём материалов и потерянные дни по погоде.

Реальный календарь для такого объекта — от четырёх до пяти недель. Подрядчик, обещающий «две недели под ключ», либо режет слои, либо не знает своих же норм.

Наплавляемая кровля быстрее на поле, но требует наряд-допуска на огневые работы и наблюдения после их окончания
Наплавляемая кровля быстрее на поле, но требует наряд-допуска на огневые работы и наблюдения после их окончания

Бригада: сколько людей и какой квалификации

Нормативы дают человеко-часы, а не людей. Перевод в бригаду делается через здравый смысл и ограничения безопасности.

Минимальное звено — три человека. На укладке ковра один ведёт материал, второй подаёт и прикатывает, третий готовит состав и следит за расходом. Двое работают медленнее, чем вдвое.

Оптимальная бригада на плоской кровле — четыре-пять человек. Больше на одной захватке начинают мешать друг другу, а разнести их по разным захваткам мешает норматив: по правилам работы на высоте расстояние между звеньями должно быть не менее 10 метров.

Квалификация по видам работ распределяется примерно так:

  • Кровельщик 4–5 разряда — ведёт ответственные операции: узлы примыканий, воронки, проходки, контроль толщины. На объекте такой человек нужен как минимум один на звено.
  • Кровельщик 3 разряда — основная площадь, подача материала, подготовка основания.
  • Подсобный рабочий 2 разряда — подъём материалов, уборка, вспомогательные операции.
  • Оператор безвоздушной установки — отдельная квалификация: давление, сопла, промывка линии. Ошибка оператора на узлах стоит дороже, чем на поле.

Отдельно про обучение: по правилам работы на высоте работники делятся на три группы, и периодичность обучения различается — для первой и второй групп не реже одного раза в три года, для третьей — раз в пять лет. В бригаде обязательно нужен человек третьей группы, иначе некому выдавать наряд-допуск. Подробно про это — в статье о работе на высоте.

Какие навыки реально отличают бригаду

Разряд в удостоверении и умение на кровле — не одно и то же. Вот что видно по работе за первые полдня:

  1. Умеют читать паспорт материала. Знают, что такое сухой остаток, и считают толщину, а не «льют как обычно».
  2. Меряют влажность основания прибором, а не рукой. Прибор стоит дешевле одного переделанного участка.
  3. Не заводят ковёр с горизонтали на вертикаль одним куском. Слои разрываются на переходном бортике — это прямое требование технологии, и его нарушение видно сразу.
  4. Пропитывают армирующее полотно насквозь. Непропитанный холст тянет воду вдоль полотна и даёт вздутия.
  5. Контролируют толщину каждого прохода, а не «на глаз по цвету».
  6. Начинают захватку с пониженных участков — со свесов и зон воронок, а не с конька.
  7. Скругляют углы усиления на воронках и проходках: прямой угол задирается первым.
  8. Останавливают работу по погоде сами, не дожидаясь команды. Роса на поверхности — это вода, и по ней не работают.

Каждый пункт стоит проверить на первом же узле: узлы делают вначале, и по ним видно всё.

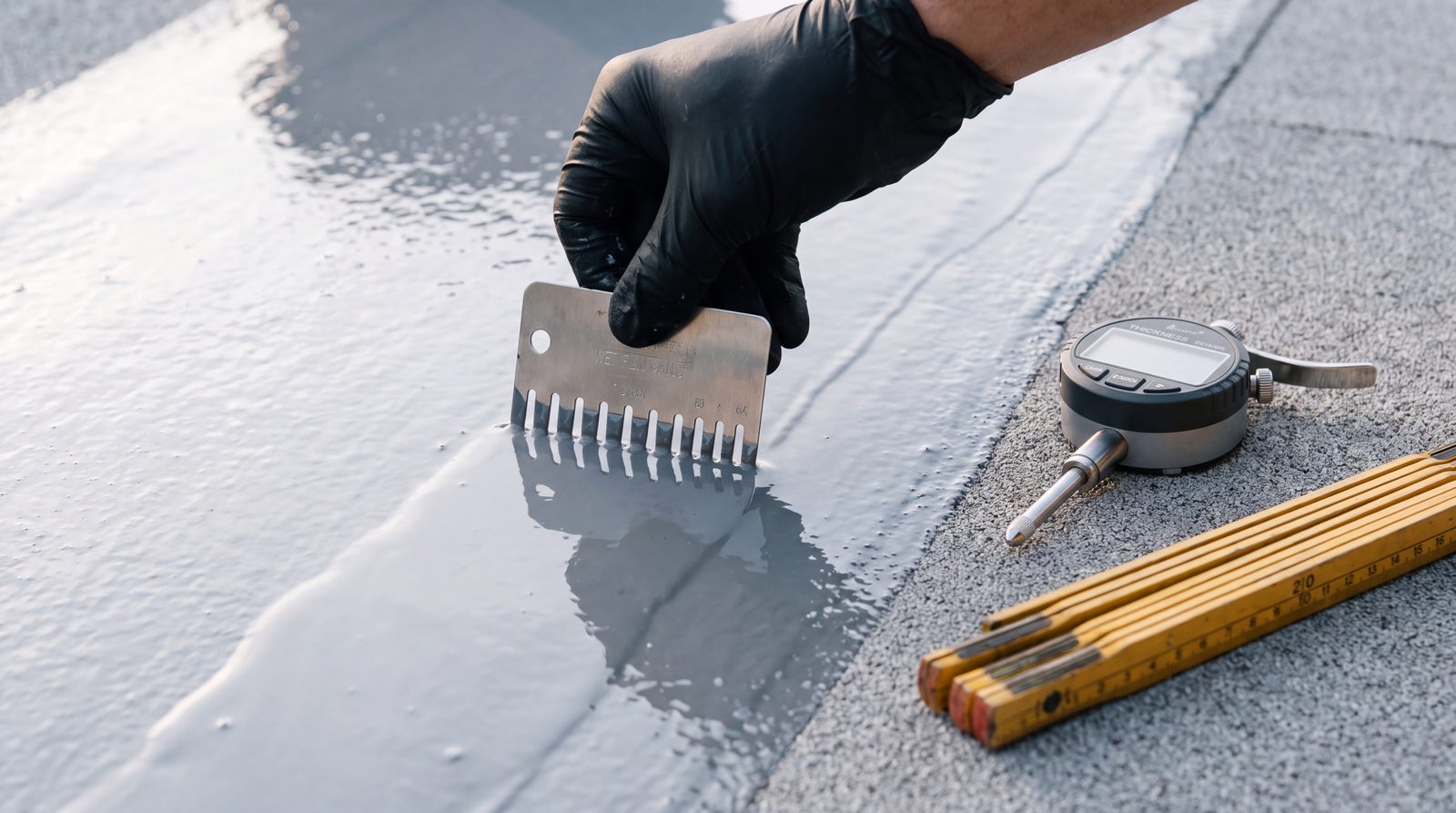

Контроль толщины каждого прохода — один из признаков бригады, которая работает по технологии, а не по привычке
Контроль толщины каждого прохода — один из признаков бригады, которая работает по технологии, а не по привычке

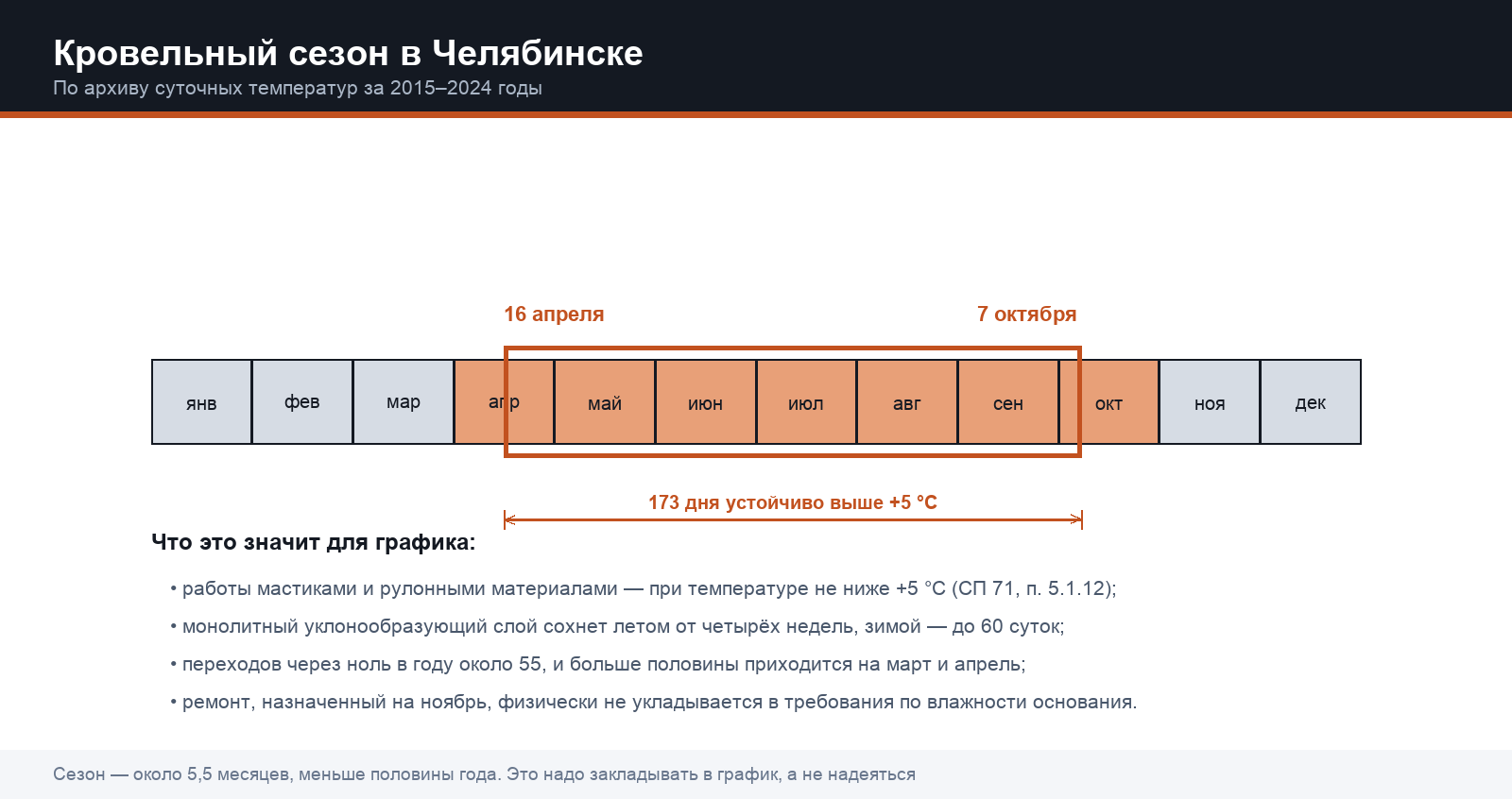

Кровельный сезон в Челябинске: устойчиво выше +5 °C около 173 дней, с середины апреля до начала октября
Кровельный сезон в Челябинске: устойчиво выше +5 °C около 173 дней, с середины апреля до начала октября

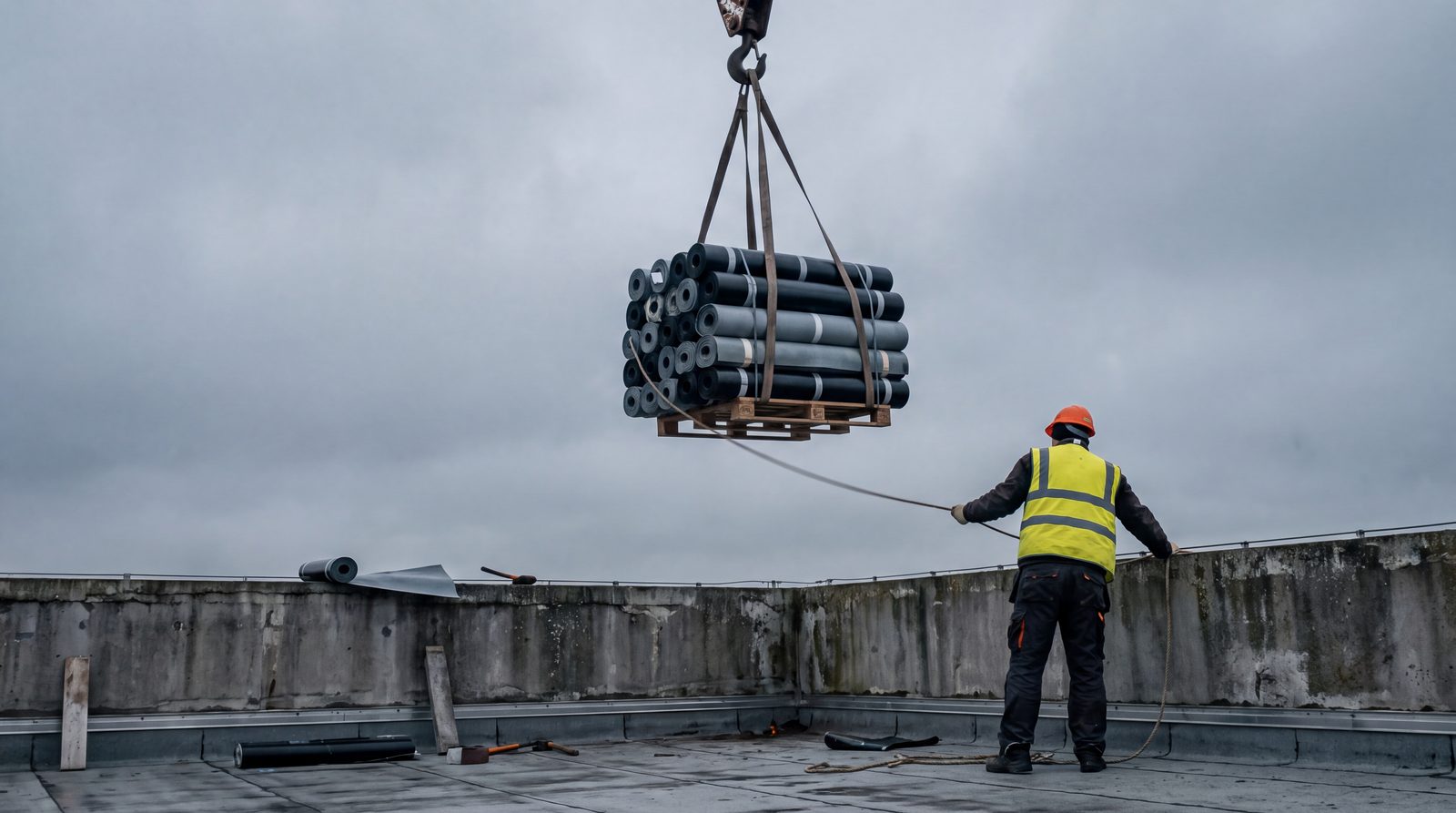

Подъём материалов на кровлю в нормы не входит: на каждую тысячу квадратов это отдельная смена
Подъём материалов на кровлю в нормы не входит: на каждую тысячу квадратов это отдельная смена

Что съедает время, чего нет в нормах

  • Подъём материалов на кровлю. Рулоны, вёдра, утеплитель, инструмент. Без крана или подъёмника это отдельная смена на каждую тысячу квадратов.
  • Межслойная сушка. У битумно-полимерной мастики слой сохнет от 12 до 24 часов. Три слоя — это минимум три дня календаря, а не три дня работы.
  • Сушка основания. Монолитный уклонообразующий слой выдерживают летом не менее четырёх недель, зимой — до 60 суток при температуре 0…+5 °C. Этот срок не сокращается ничем.
  • Погода. Работы ведут при температуре не ниже +5 °C по сухому основанию. В Челябинске устойчивое окно — примерно с 16 апреля по 7 октября, около 173 дней, и внутри него дожди съедают ещё часть смен.
  • Вскрытия и непредвиденные работы. Мокрый утеплитель обнаруживается в момент вскрытия и переворачивает график.
  • Ограждения и организация зоны. Установка ограждения внизу, разметка опасной зоны, наряды-допуски — время, которое в нормах не сидит.

Практический вывод для графика: берите нормативные человеко-часы и умножайте календарь примерно в полтора раза. Это не запас на лень, это выдержки и погода.

Сравнение технологий по трудозатратам

Вопрос, который возникает при выборе: что быстрее. Ответ не в пользу той технологии, которую обычно считают самой быстрой.

  • Мастичная кровля — около 29 человеко-часов на 100 м² при трёх слоях с армированием. Медленно, но не требует ни огня, ни тяжёлого оборудования, и отлично идёт по сложным формам с множеством узлов.
  • Наплавляемая рулонная — быстрее на поле кровли, но требует наряд-допуска на огневые работы, четырёхчасового наблюдения после окончания и жёстких пожарных мер. На кровле с частыми примыканиями преимущество съедается узлами.
  • ПВХ-мембрана — самая высокая скорость на больших простых площадях за счёт ширины полотна и автоматической сварки, но требует обученного оператора и проверки каждого шва щупом.

То есть выбор технологии по одной скорости бессмысленен: на здании сложной формы с десятками узлов мастичная система может выиграть по календарю, хотя по норме на квадрат она медленнее.

Как заказчику проверить смету за пять минут

  1. Разделите трудозатраты на норму и посмотрите, сколько смен получается. Если подрядчик обещает тысячу квадратов трёхслойной кровли за неделю силами четырёх человек — арифметика не сходится втрое.
  2. Найдите примыкания отдельной строкой в погонных метрах. Нет строки — либо их не посчитали, либо сделают «как получится».
  3. Проверьте, заложена ли сушка. График, где три слоя укладываются за два дня, нарушает технологию, и это видно ещё до начала работ.
  4. Сверьте число слоёв и прокладок с таблицей Б.3 СП 17.13330.2017.
  5. Посмотрите накладные. 109 % от фонда оплаты труда — норматив сборника, а не выдумка подрядчика.

Как проверять выполненные объёмы

Акты выполненных работ проверяются не по итоговой сумме, а по позициям:

  • объём в акте сверяется с ведомостью объёмов работ и с фактической площадью по обмеру;
  • количество слоёв подтверждается актами освидетельствования скрытых работ — на каждый слой отдельно, как требует пункт 4.6 СП 71.13330.2017;
  • расход материала сверяется с накладными: общий расход, делённый на площадь, должен сходиться с нормой в пределах 10–15 %;
  • примыкания и узлы принимаются поштучно и в погонных метрах, с фотографиями.

Унифицированные формы КС-2 и КС-3 с 2013 года не обязательны — формы первичных документов определяет руководитель организации, а у бюджетного заказчика по 44-ФЗ юридически значимым документом приёмки является структурированный документ о приёмке в единой информационной системе. КС-2 при этом обычно прикладывают как расшифровку объёмов.

Подробнее про документы — в чек-листе приёмки, а про то, как заранее описать требования, — в статье про техническое задание.

Коротко

Трёхслойная мастичная кровля с армированием — около 29 человеко-часов на сотню квадратов, то есть примерно 28 м² на рабочего в смену. Однослойное обновление идёт в десять раз быстрее, и на этой подмене строятся дешёвые предложения. Примыкания считаются в погонных метрах и съедают до пятой части трудозатрат. Накладные по кровельному сборнику — 109 % от фонда оплаты труда. Объект в тысячу квадратов — это около 480 человеко-часов, пятнадцать рабочих смен и четыре-пять недель календаря с учётом выдержек и погоды. А бригада отличается не разрядом в удостоверении, а тем, меряет ли она влажность прибором и разрывает ли слои на переходном бортике.
